데이터 센터 관련주, 매출을 가르는 3문답
착공 뉴스보다 먼저 볼 계통 접속, 실제 수주·매출, 반복 매출을 IEA와 산업부 자료로 판단하는 데이터 센터 관련주 체크리스트.
데이터 센터 관련주는 계통 접속, 공시에 숫자로 잡힌 수주·매출, 가동 뒤에도 남는 반복 매출 — 이 세 질문으로 거릅니다. 착공 뉴스는 셋 중 어느 것도 답해주지 않습니다.
총 전력수요가 100MW라고 가정한 데이터센터를 예로 들면, 냉각에 들어가는 전력은 약 7MW에서 30MW 초과까지 벌어집니다. 건물 규모가 같아도 어느 회사에 얼마의 매출이 생길지는 전력밀도와 냉각 효율, 사업 단계가 갈라놓습니다. 아래 세 질문은 IEA와 산업통상자원부 자료가 뒷받침하는 범위 안에서 잡았습니다.

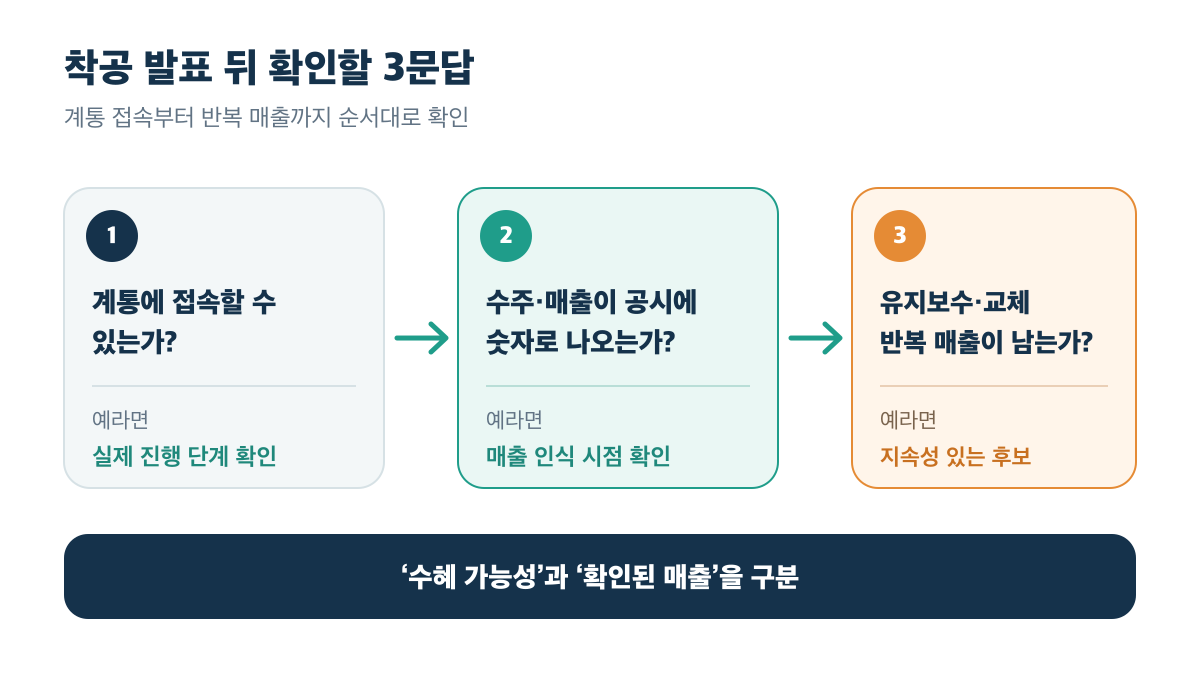

1. 데이터 센터 관련주는 어떤 세 질문으로 거르나?
착공 발표를 봤다면 아래 순서로 따져보세요. 세 질문에 모두 답하지 못하면 ‘수혜 가능성’과 ‘확인된 매출’을 구분하기 어렵습니다.
| 판별 질문 | 예라면 | 아니라면 |
|---|---|---|
| 이 프로젝트가 계통에 접속할 수 있는가? | 실제 진행 단계 확인 | 일정과 가동 가능성부터 재검토 |
| 데이터센터향 수주·매출이 공시에 숫자로 나오는가? | 매출 인식 시점 확인 | 납품 가능성과 실제 납품을 구분 |
| 증설 뒤에도 유지보수·교체 같은 반복 매출이 남는가? | 지속성 있는 후보로 검토 | 일회성 설비 사이클로 검토 |

두 번째 질문이 특히 걸러내는 힘이 큽니다. “우리 제품은 데이터센터에 납품할 수 있습니다”는 능력의 진술이지 실적의 진술이 아니니까요. 사업보고서와 기업이 공개한 자료에서 다음 항목을 찾아야 합니다.
- 데이터센터향 매출액 또는 전체 매출에서 차지하는 비중
- 데이터센터 관련 수주잔고와 그 변화
- 유지보수·교체·서비스 매출의 존재 여부
- 고객사나 프로젝트가 익명 처리됐다면 데이터센터향 실적임을 대조할 근거
저라면 이 숫자가 없는 회사는 핵심 후보에 넣지 않겠습니다. 주가가 먼저 움직였더라도 실적으로 이어지는 고리가 아직 안 보이기 때문입니다.
2. 데이터센터 한 동에는 어떤 설비가 들어가나?
한 동을 뜯어보면 랙에 꽂힌 서버·스토리지·네트워크 장비 옆에 냉각 설비와 무정전전원장치(UPS), 비상발전기가 함께 들어갑니다. 이 보조 인프라가 멈추면 IT 장비도 같이 멈춥니다.
| 구분 | 주요 설비 | 확인할 지점 |
|---|---|---|
| IT | 서버·스토리지·네트워크 | AI 가속 서버 도입과 전력밀도 변화 |
| 냉각 | 냉각 장치·열 제거 설비 | 센터 유형과 효율에 따른 전력 부담 |
| 전력 | 수전 설비·UPS·비상발전기 | 계통 접속과 전력 인프라 구축 가능성 |

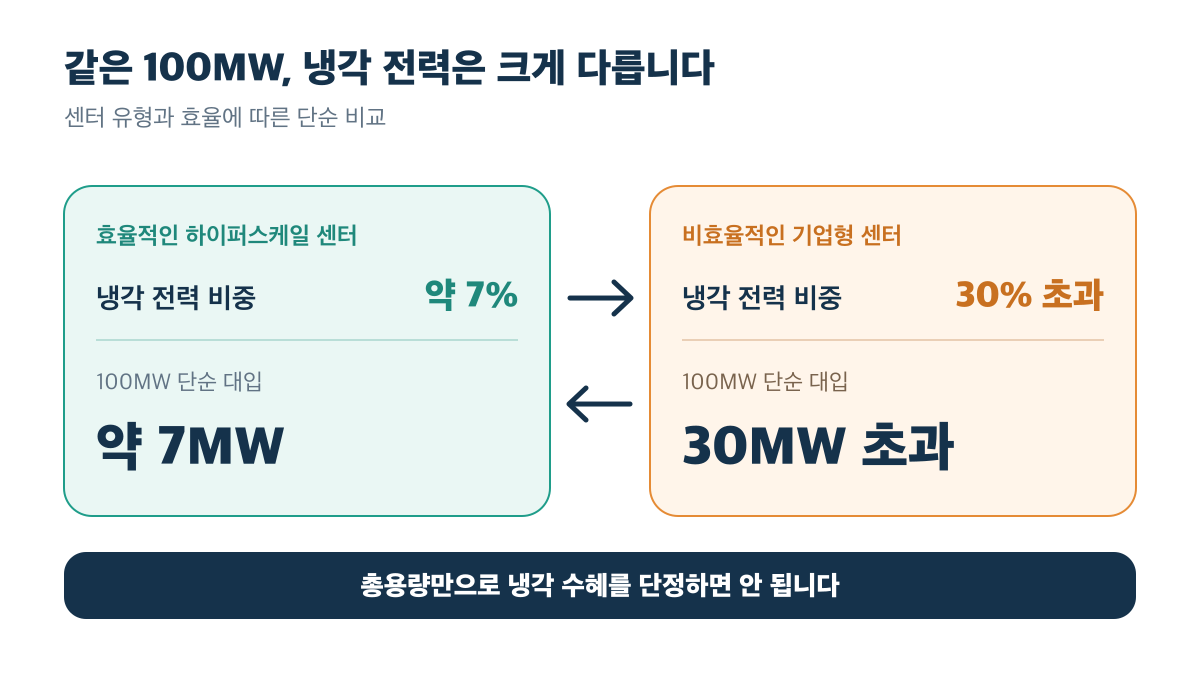

현대 데이터센터에서 서버는 평균적으로 시설 전력수요의 약 60%를 차지합니다. 냉각 전력 비중은 효율적인 하이퍼스케일 센터의 약 7%부터 비효율적인 기업형 센터의 30% 초과까지 벌어집니다. AI 가속 서버가 확산하면 전력밀도가 높아지고, 그만큼 냉각과 전력 인프라 수요도 함께 커집니다. IEA의 「Energy demand from AI」가 서버와 보조 인프라의 구성, 유형별 전력소비 차이를 설명합니다.
이 비중은 IT 부하가 아니라 시설 전체 전력을 분모로 삼습니다. 그래서 총 전력수요가 100MW라고 가정한 센터에 단순 대입하면 냉각 전력은 약 7MW에서 30MW 초과가 나옵니다. 센터 유형과 효율을 모른 채 용량 숫자만 보고 냉각 수혜를 계산하면 네 배 넘게 어긋날 수 있습니다. 업계에서 흔히 쓰는 ‘100MW 데이터센터’가 IT 부하 기준 용량을 뜻한다면 이 계산은 그대로 성립하지 않습니다.

3. 데이터센터 전력수요 전망에서 냉각 몫은 얼마나 되나?

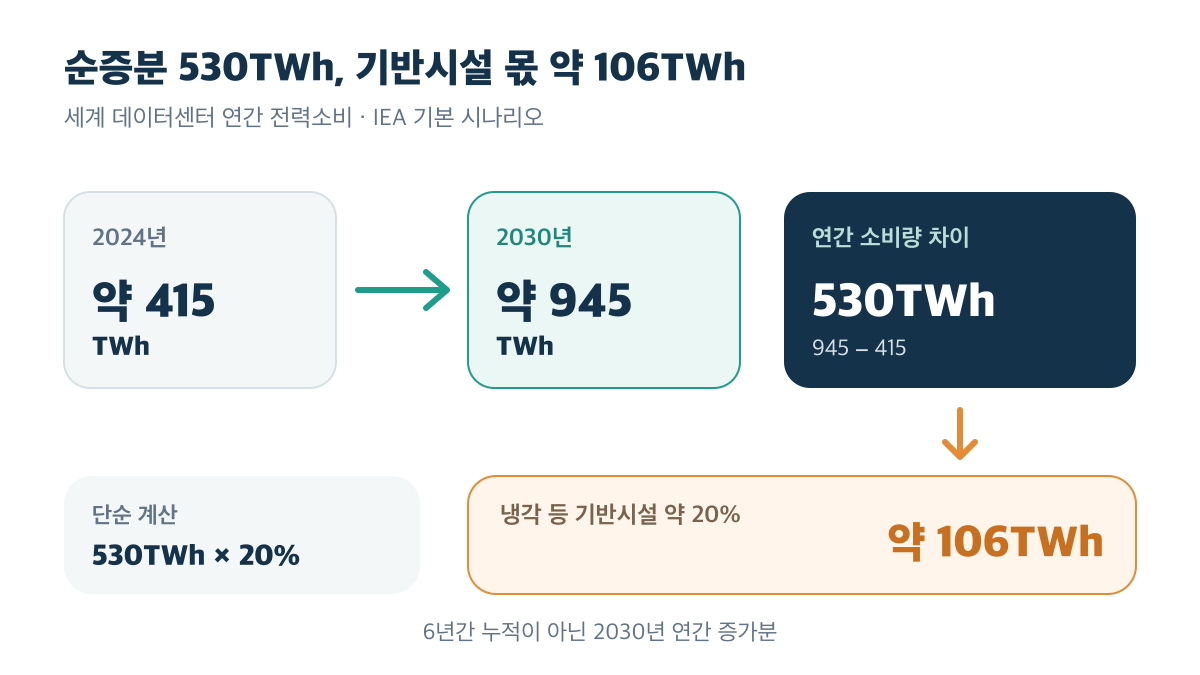

IEA 기본 시나리오에서 세계 데이터센터의 연간 전력소비는 2024년 약 415TWh에서 2030년 약 945TWh로 늘어날 전망입니다. 같은 기간 연평균 증가율은 약 15%입니다.
- 2030년과 2024년의 연간 소비량 차이: 945TWh − 415TWh = 530TWh
- 냉각 등 기반시설이 순증분에서 차지하는 전망 비중: 약 20%
- 단순 계산: 530TWh × 20% = 약 106TWh
약 106TWh는 6년간 누적 소비량이 아닙니다. 2030년 한 해 전력수요가 2024년보다 530TWh 늘어난다고 볼 때, 그중 냉각 등 기반시설에 해당하는 몫입니다. 20%는 순증분 기준 비중이므로, 이 비율이 데이터센터 순증분이 아닌 다른 분모를 가리킨다면 106TWh도 함께 움직입니다. 냉각을 ‘부대설비’로 낮춰 볼 수 없다는 근거로는 충분하지만, 총량을 개별 기업 매출로 환산하는 건 다른 문제입니다.

PUE는 데이터센터 전체 전력을 IT 장비 전력으로 나눈 지표입니다. 값이 낮을수록 같은 IT 전력을 돌리는 데 드는 보조 전력이 적습니다. 어떤 냉각 방식이 PUE를 얼마나 낮추는지, 랙 밀도는 어디까지 올라가는지는 같은 조건에서 측정한 공식 비교자료가 있어야 말할 수 있습니다. 설계 조건이 다른 센터의 숫자를 나란히 놓으면 기술 우위가 아니라 조건 차이를 재게 됩니다.
4. 착공 발표와 매출 사이에는 어떤 시차가 있나?
착공하는 날 모든 설비 발주가 한꺼번에 나가지는 않습니다. 건축, 전력, 냉각, IT 장비, 운영·유지보수는 각각 다른 시점에 돈이 움직입니다.
IEA는 데이터센터가 2~3년 안에 가동될 수 있는 반면 전력 인프라는 계획과 건설에 더 긴 시간이 걸린다고 설명합니다. 착공 파이프라인을 곧바로 가동이나 매출로 환산하면 안 되는 이유입니다.
관심 종목이 어느 구간에서 돈을 버는지 표시해두면 도움이 됩니다. 앞단은 부지와 건물을 올리는 건축, 계통 접속과 전력 설비를 갖추는 전력 구간입니다. 뒤이어 센터 설계에 맞는 냉각 방식이 발주되고, 서버·스토리지·네트워크 장비가 들어가고, 가동 뒤에는 유지보수·교체 매출이 남습니다. 프로젝트마다 발주 순서는 달라지니, 이 구분은 회사가 주장하는 수혜 시점과 공시에 나타난 실적 사이의 빈칸을 찾는 데 씁니다.
5. 국내 데이터센터는 왜 계통 접속부터 봐야 하나?
국내 프로젝트에는 관문이 하나 더 있습니다. 부지를 잡고 착공해도 전기를 못 받으면 건물은 서 있을 뿐입니다.
산업통상자원부는 2023년 3월 9일 보도자료에서 수도권 데이터센터 집중이 송·배전망 추가 건설과 계통 혼잡을 일으킬 수 있다고 밝혔습니다. 당시 정부는 5MW 이상 대규모 전력수요가 계통 신뢰도나 전기품질을 해칠 우려가 있을 때 전기공급을 예외적으로 거부할 수 있도록 제도 개선을 추진한다고 발표했습니다. 2023년 시점의 추진 내용이므로 현행 세부 기준과는 다를 수 있습니다. 산업통상자원부의 「데이터센터 수도권 집중 완화를 위한 관계부처 협조 방안 논의」에서 발표 주체와 내용을 대조할 수 있습니다.
전력 공급이 밀리면 가동도 후속 설비의 매출 인식도 함께 밀립니다. 개별 프로젝트를 볼 때는 아래 세 항목을 같은 화면에 놓으세요.
- 사업자가 발표한 착공·준공 계획
- 전력 공급 또는 계통 접속이 가능한지 보여주는 공식 자료
- 해당 기업 공시에 잡힌 데이터센터향 수주·매출
세 항목의 시점이 어긋나 있다면 착공 건수나 총용량으로 실적을 추정하지 마세요. 제도의 세부 기준과 프로젝트별 조건은 최신 법령과 전력 공급기관의 공식 안내로 확인해야 합니다.
6. 종목 공시는 무엇부터 확인해야 하나?
분기마다 아래 체크리스트를 같은 순서로 반복하면 테마 설명이 실적으로 바뀌는 지점을 추적하기 쉽습니다.
- 데이터센터향 매출액 또는 비중이 공시에 숫자로 있는가?
- 관련 수주잔고와 증감이 공개됐는가?
- 수주가 어느 프로젝트와 설비 구간에 해당하는가?
- 계통 접속과 가동 일정이 뒷받침되는가?
- 유지보수·교체 같은 반복 매출이 있는가?
- 최근 주가 변화와 실적 변화가 같은 방향인가?
- 실적 근거가 사라질 때의 비중 축소 기준을 정했는가?
주가와 종목 순위, 개별 상장사의 데이터센터 매출 비중은 수시로 바뀝니다. 검토하는 시점의 전자공시 원문과 거래 정보를 조회 시각과 함께 적어두세요.
7. AI로 공시 항목을 어떻게 빠르게 비교하나?
여러 회사의 사업보고서에서 같은 항목을 뽑는 작업은 AI로 초벌 정리할 수 있습니다. 공시 원문을 직접 준비한 뒤 아래 형식으로 비교표를 만들면 됩니다.
아래는 상장사 사업보고서의 매출 구성·수주 관련 부분이야.
다음 표로 정리해줘. 원문에 없는 항목은 '기재 없음'으로 표기하고 절대 추정하지 마.
| 구분 | 값 | 원문 근거 문장 |
- 데이터센터향 매출액 / 전체 대비 비중
- 수주잔고 및 전년 대비 증감
- 유지보수·서비스 매출 여부
- 데이터센터 관련 고객사 언급
[여기에 공시 원문 붙여넣기]
- 사업보고서에서 매출 구성과 수주 관련 원문을 복사합니다.
- 프롬프트에 붙여넣어 회사별 비교표를 만듭니다.
- ‘원문 근거 문장’이 비어 있거나 숫자가 원문과 다르면 해당 행을 제외합니다.
AI가 만든 표는 공시를 읽기 위한 색인이지 투자 근거가 아닙니다. 최종 숫자와 문맥은 전자공시 원문에서 확인해야 합니다.
데이터센터 관련주 FAQ
데이터센터 관련주는 이미 오를 만큼 오른 것 아닌가요?
주가만으로는 판단할 수 없습니다. 계통 접속, 실제 수주·매출, 반복 매출이라는 세 조건이 공시에서 확인되는지를 먼저 봐야 합니다. 테마 전체의 상승률보다 내가 보는 회사의 실적 인식 시점이 더 직접적인 판단 기준입니다.
데이터센터의 가장 큰 투자 위험은 전기요금인가요?
전기요금만 볼 문제는 아닙니다. 계통 접속이 늦어지면 가동과 설비 매출 시점도 함께 밀리므로, 국내 프로젝트는 전력 공급 가능성을 먼저 확인해야 합니다.
냉각 설비주와 전력 설비주 중 무엇을 먼저 봐야 하나요?
업종만으로 순서를 정하면 안 됩니다. 전력 설비주는 계통 접속과 실제 수주를, 냉각 설비주는 센터 유형·전력밀도와 실제 매출을 각각 확인해야 합니다. 둘 다 공개된 수주와 매출 숫자가 없다면 아직 ‘가능성’ 단계입니다.
총 전력수요 100MW 데이터센터면 냉각 전력이 반드시 7~30MW인가요?
아닙니다. 7%와 30% 초과는 IEA가 시설 전체 전력 기준으로 제시한 서로 다른 센터 유형의 냉각 비중입니다. 이 예시는 총 전력수요를 100MW로 가정해 격차를 보여준 단순 대입이고, 같은 숫자가 IT 부하 용량을 뜻한다면 결과는 달라집니다. 개별 센터의 설계값이나 설비 매출로 쓸 수 없습니다.
착공 발표만으로 데이터센터 수혜주를 골라도 되나요?
부족합니다. 데이터센터보다 전력 인프라 구축에 더 긴 시간이 걸릴 수 있으므로 계통 접속 가능성, 공시에 잡힌 수주·매출, 가동 뒤 반복 매출까지 이어서 확인해야 합니다.
이 글은 특정 종목의 매수·매도를 권유하지 않습니다. 전망 수치는 2026년 8월 19일 기준이며, IEA 시나리오가 바뀌면 함께 달라질 수 있습니다. 투자 판단과 그 결과에 대한 책임은 투자자 본인에게 있습니다.
